進入汛期后
公司各項目全力搶抓汛前施工任務
多措并舉完成節點目標
全力做好備汛工作

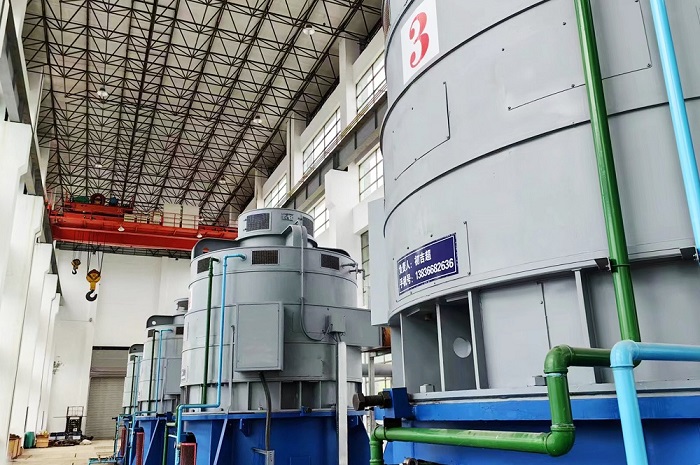

泗陽二站加固改造工程通過泵站機組啟動驗收
7月13日,由四分公司、機安分公司承建的泗陽二站加固改造工程順利通過泵站機組啟動驗收。省水利廳等有關部門及各參建單位代表參加了啟動驗收會議,公司總經理楊斌參加驗收活動。
泵站機組啟動試運行于4月19日10時30分開始,20日17時30分結束,開機次序為1#、2#,2臺主機泵單機連續運行以及聯機運行時間均滿足規范要求,試運行期間主機泵運行平穩。
7月12日下午,驗收委員會查看了機組的啟動運行情況并于7月13日上午查閱了相關檔案資料,一致認為泵站機電設備已按照批準的設計內容完成安裝,泵站機組啟動運行穩定,進出水情況良好,技術資料齊全,同意通過泵站機組啟動驗收。
泗陽二站是泗陽水利樞紐工程的重要組成部分,處于京杭運河駱馬湖以南中運河中段輸水線上,是江水北調第四梯級泵站,淮水北調第一梯級泵站,具有供水、灌溉、航運補水、防洪等綜合功能。
(供稿:機安分公司/卞揚)

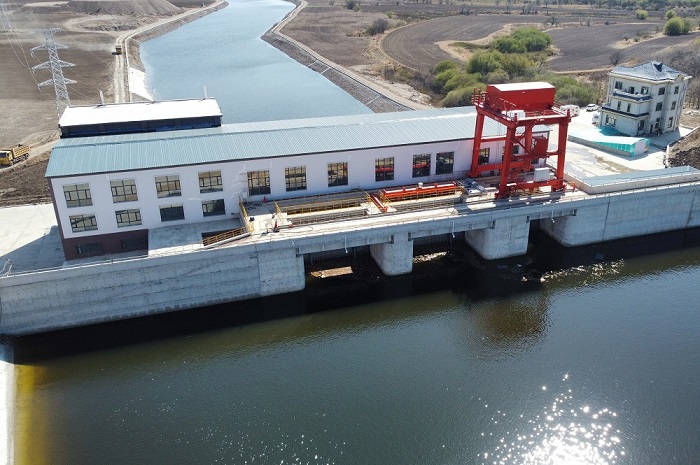

嫩江紅石砬水電站2#、3#水輪發電機組試運行成功
7月9日,由機安分公司負責安裝的嫩江紅石砬水電站2#、3#水輪發電機組試運行成功,順利實現并網發電,標志著兩臺水輪發電機組可以正式投入商業運行。
本次試運行于7月5日1時開始,7月9日14時結束,累計運行96小時。試運行期間,兩臺水輪發電機組運行平穩,機組瓦溫、油溫、震動、擺度值等技術性能參數均達到設計要求,單機連續運行及聯機試運行時間均滿足規范要求。驗收委員會現場檢查了機組運行情況,查看了相關檔案資料,經充分討論,一致認為兩臺發電機組已按照合同內容安裝完成,技術資料齊全,同意通過試運行驗收。
嫩江紅石砬水電站位于黑龍江省嫩江市長江鄉,工程以發電為主,兼顧防洪、養殖、旅游的中型水利工程,屬國家產業政策支持的清潔能源項目。電站總庫容3966萬m3,總裝機容量為46MW燈泡貫流式水輪發電機組(大機組2*20MW+1*5MW+生態機組1MW),總年平均發電量13807萬KWH。
(供稿:機安分公司/蒯明銘)
蔣莊閘消能修復及閘下中泓疏浚工程施工2標順利通過竣工驗收
近日,四分公司承建的蔣莊閘消能修復及閘下中泓疏浚工程施工2標順利通過竣工驗收,省水利廳、省水利工程建設局、連云港市水利局、質監站以及工程參建單位代表參加驗收會議。
工程主要建設內容為對蔣莊閘下游中泓樁號9+200~14+200長約5.0千米河道進行疏浚。工程自2021年7月完成以來,已經歷過2021年、2022年大流量行洪的考驗,行洪流量達1200m3/s時不漫灘,河道行洪能力大大提高,保障了河道行洪安全,社會效益顯著。
(供稿:四分公司)
